七月,發電人奮斗的時光,在設備調試中綻放!
七月,每一臺設備的轟鳴,都成為凱旋的樂(lè )章!

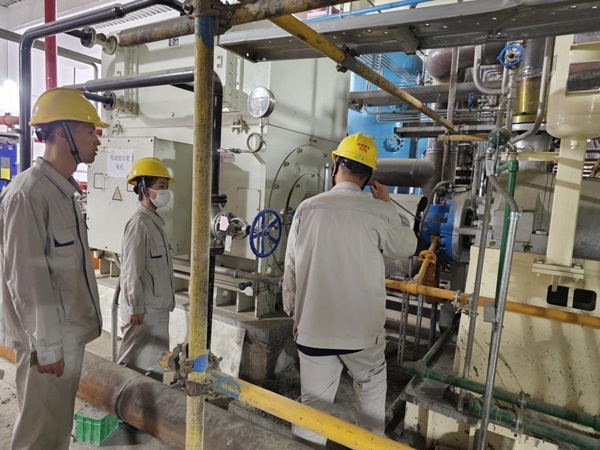

7月9日,輔汽系統吹管工作完成,爐側供汽管道已具備投運條件,為鍋爐酸洗提供了可靠、穩定的汽源。
7月13日,1號爐酸洗工作結束,鍋爐水側受熱面結垢已順利清除,消除污垢因其導熱性差,熱阻極大對鍋爐傳熱、安全等方面帶來的不利影響。

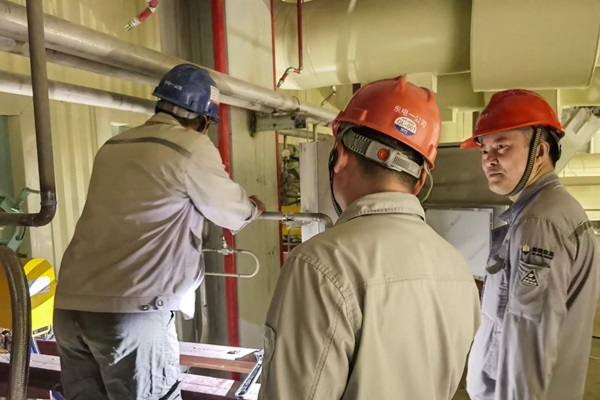

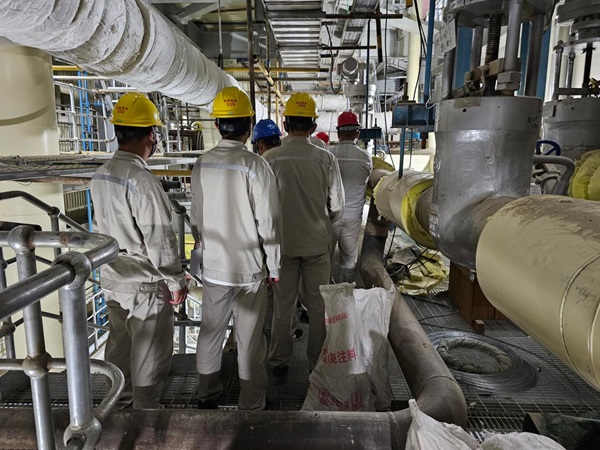

7月19日,1號爐風煙系統風量、風壓標定工作、風煙系統各項調試工作、六大風機、空預器保護邏輯傳動試驗工作均已順利完成,1號爐風煙系統已具備正常運行、監視調整條件。

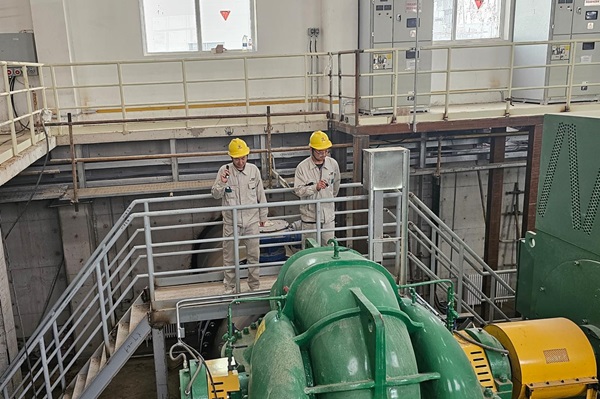

7月20日,1號機兩臺循環水泵試運完成,凝汽器水側—循環水泵—間接冷卻塔水路已暢通,1號機組循環冷卻水系統工作正常。
7月21日,電動給水泵試運行正常,保護邏輯和傳動試驗已完成,閥門動作精準靈活,1號鍋爐上水工作最重要的一環已具備安全投運基礎。

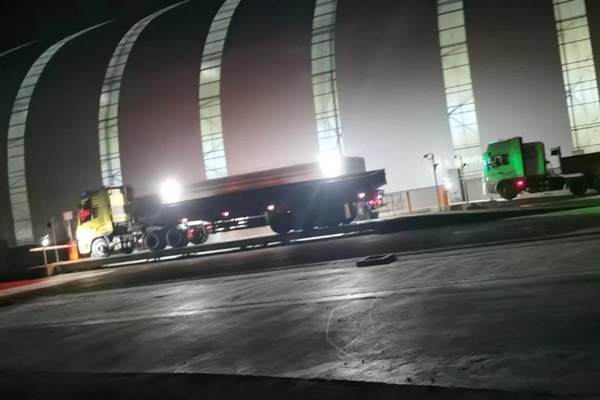

7月28日,入廠煤順利進入廠區,為鍋爐點火做好充分準備。
7月30日,1號鍋爐等離子點火裝置拉弧試驗正常,1號鍋爐首次點火已具備硬件基礎。
7月31日,1號機汽動給水泵主汽閥、調閥拉閥試驗順利結束,小機油壓連鎖試驗、小機仿真試驗完成,為之后即將進行的給水泵切換調試工作做好基礎保障。
